防静电架空地板施工工艺
一、施工准备
(1)设计要求
防静电架空活动地板主要用于IT弱电、消防控制室、数字展示室、通信网络机房等部位;具体要求如下:
250高,600×600防静电架空活动地板,完成面高出地坪230;
20厚1∶2.5水泥砂浆找平抹光;
素水泥砂浆结合层一道(内掺建筑胶);
结构层(现浇钢筋混凝土地面),表面清理干净。
(2)施工准备
首先按照设计图纸要求,事先把要铺设的活动地板的基层做好(大多是水泥地面或现制水磨地面等),基层表面应平整、光洁、不起尘,含水率不大于8%安装前应清扫干净,必要时,安装活动地板面层,必须待室内各项工程完工和超过地板面承载力的设备进入房间预定位置之后,方可进行,不得交叉施工。

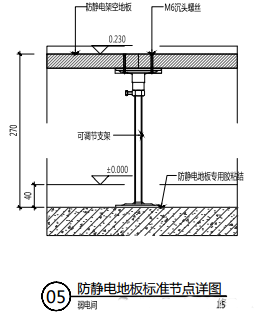

架设活动地板面层前,要检查核对地面面层标高,应符合设计要求。将室内四周的墙面划出标高控制水平线。
二、施工工艺流程
基层处理→找中、套方、分格、弹线→安装支座和横梁组件→铺设活动地板面层→清擦和打蜡
三、施工要点
(1)基层处理

活动地板面层的金属支架应支承在现浇砼基层上或现制水磨石地面上,基层表面应平整、光洁、不起灰,含水率不大于8%。安装前应认真清擦干净,必要时根据设计要求,在基层表面上涂刷清漆。
(2)找中、套方、分格、弹线
首先量测房间的长、宽尺寸,找出纵横线中心交点。根据已量测的平面长、宽尺寸进行计算,进行对称分格,考虑将非整块板放在室内靠墙处,标出地板块安装位置和高度(标在四周墙上),并标明设备预留部位。
(3)安装支座和横梁组件

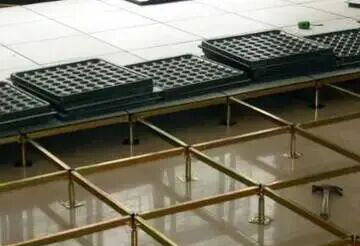

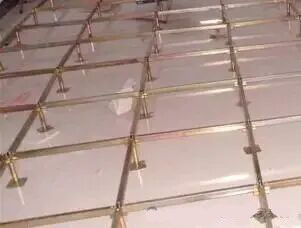

检查复核已弹在四周墙上的标高控制线,确定安装基准点,然后按基层面上已弹好的方格网交点处安放支座和横梁,等所有支座柱和横梁构成一体后,应用水平仪抄平。
按照分格线的位置,安放支座和横梁,并调整支座的螺杆,使横梁与标高控线同高且水平。待所有 支座和横梁均安装完毕构成一体后,用水平仪再整体超平一次。支座与基层面之间的空隙应灌注环氧树脂,应连接牢固.亦可按设计要求方法固定。
铺活动地板时应根据房间内的具体情况选择铺设方向,当无设备或留洞且模数相符时。宜由里向外铺,当无设备或留洞但模数不相符时,宜由外向里铺,当有设备或留洞时应综合考虑选定铺设方向和顺序。
(4)铺设活动地板面层
铺设前活动地板面层下铺设的电缆、管线已经检查验收过,并办完隐蔽验收手续。铺设活动地板块时,应调整水平度,保证四角接触处平整、严密,不得采用加垫的方法。
不符和模数的板块,其不足部分在现场分现场根据实际尺寸将板块切割后镶补,并配装相应的可调支撑和横梁.切割应按设计要进行处理安装,并不得有局部膨胀变形情况。
(5)清擦和打蜡
当活动地板面层全部完成,经检查平整度及缝隙均符合质量要求后,即可进行清擦。当局部沾污时,可用清洁剂和皂水用布擦净晾干后,然后将门封闭。
四、质量标准
序号 | 检查内容 | 检验方法 |
1 | 主控项目 | 1、活动地板的材质必须符合设计要求且应具有耐磨、防潮、阻燃、耐污染、耐老化和导静电等特点。 2、活动地板安装后,面层应无裂纹、掉角和缺楞等缺陷。行走必须无声响,无摆动,牢固性好。 |
2 | 一般项目 | 1、表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,板块无裂纺、掉角和缺楞等现象。 2、各种面屋邻接处的镶边用料及尺寸符合设计要求和施工规范的规定,边角整齐,光滑。 |
允许偏差和检验方法
序号 | 项目名称 | 允许偏差 | 检查方法 |
1 | 表面平整度 | 2 | 用2m靠尺和楔形塞尺检查 |
2 | 缝格平直 | 2 | 拉5m小线检查(不足5m拉通线)尺量 |
3 | 接缝高低差 | 0.4 | 用钢板短尺和楔形塞尺检查 |
4 | 板块间隙宽度 | ≤0.3 | 用楔形塞尺检查 |
